Program 100 obwodnic - jak wypadł do 2024? GDDKiA podsumowuje

2023-12-29 15:06

Ile obwodnic powstało w ramach Programu budowy 100 obwodnic? Jak podsumowuje Generalna Dyrekcja Dróg Krajowych i Autostrad, ukończono dwie, dla dziewięciu trwa wybór wykonawcy, a dla 73 prace przygotowawcze. Jakie obwodnice powstaną w najbliższym czasie?

Spis treści

  1. Obwodnice wybudowane w ramach Programu budowy 100 obwodnic
  2. Obwodnice na etapie budowy
  3. Obwodnice na etapie przetargów
  4. Obwodnice na etapie prac przygotowawczych
  5. Jest lista rezerwowa obwodnic

Obwodnice wybudowane w ramach Programu budowy 100 obwodnic

Generalna Dyrekcja Dróg Krajowych i Autostrad podsumowywała realizację programu budowy 100 obwodnic. 16 z nich jest obecnie budowanych, dziewięć jest na etapie przetargu i wyłaniania wykonawcy, a 73 obwodnice są dopiero na etapie prac przygotowawczych. Dwie są już ukończone to obwodnice Smolajn i Brzezia.

Jak informuje GDDKiA, wszystkie obwodnice, jakie powstaną w ramach programu budowy 100 obwodnic, będą drogami klasy GP (główne ruchu przyspieszonego). Większość z nich będzie miała przekrój jednojezdniowy, ale tam, gdzie drogi te będą przebiegać w terenie zurbanizowanym, a w ramach prac przygotowawczych prognozowane jest duże natężenie ruchu, powstaną jako dwujezdniowe. W takim przekroju powstaną m.in. obwodnice Wąchocka (DK42), Nowego Targu (DK49), Chrzanowa i Trzebini (DK79), Olsztyna i Dywit (DK51), Kalisza (DK25), Pułtuska (DK61), Głogowa (DK12) oraz Legnicy (DK94). 

To największa kolejowa inwestycja na Śląsku. Otwarto linię do lotniska w Pyrzowicach

Obwodnice na etapie budowy

Jak informuje GDDKiA, 16 obwodnic jest obecnie na etapie realizacji. Jakie obwodnice są obecnie budowane?

W sumie w budowie jest 127,2 km nowych obwodnic. Wartość kontraktów związanych z realizację tych inwestycji wynosi 2,3 mld zł. Program 100 obwodnic jest najbardziej zaawansowany w województwie wielkopolskim, gdzie obecnie budowanych jest pięć obwodnic.

Oto jakie obwodnice są obecnie budowane:

woj. wielkopolskie:

  • Koźmina Wielkopolskiego w ciągu DK15 (długość ok. 5,9 km, wartość ok. 76,2 mln zł, oddanie IV kwartał 2025 r.),

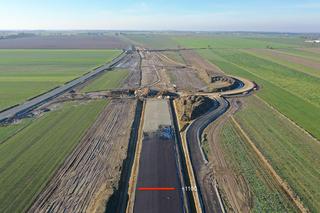

  • Gostynia w ciągu DK12 (ok. 17,3 km, ok. 246,8 mln zł, oddanie III kw. 2025 r.),
  • Grzymiszewa w ciągu DK72 (ok. 1,4 km, ok. 19 mln zł, oddanie I kw. 2024 r.),
  • Strykowa w ciągu DK32 (ok. 3,1 km, ok. 65,6 mln zł, oddanie II kw. 2024 r.),
  • Żodynia w ciągu DK32 (ok 3,3 km, ok. 32,7 mln zł, oddanie IV kw. 2024 r.)

woj. lubelskie

  • Dzwoli wraz z rozbudową DK47 na odc. Janów Lubelski – Frampol (długość obwodnicy to ok. 2,7 km, a łącznie z przebudową DK74 12, wartość ok. 190,4 mln zł, oddanie II kw. 2025 r.),
  • Gorajca w ciągu DK74 (ok. 6,7 km, ok. 119 mln zł, oddanie II kw. 2027 r.),

woj. mazowieckie

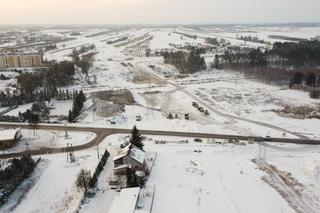

  • Lipska w ciągu DK79 (ok. 6,4 km, ok. 110 mln zł, oddanie II kw. 2025 r.),
  • Pułtuska w ciągu DK61 (ok. 19,8 km, ok. 442,2 mln zł, oddanie II kw. 2025 r.),
  • woj. podlaskie
  • Suchowoli w ciągu DK8 (ok. 15,1 km, ok. 249,1 mln zł, oddanie II kw. 2025 r.),
  • Sztabina w ciągu DK8 (ok. 4,2 km, ok. 134,8 mln zł, oddanie II kw. 2025 r.),

 woj. zachodniopomorskie

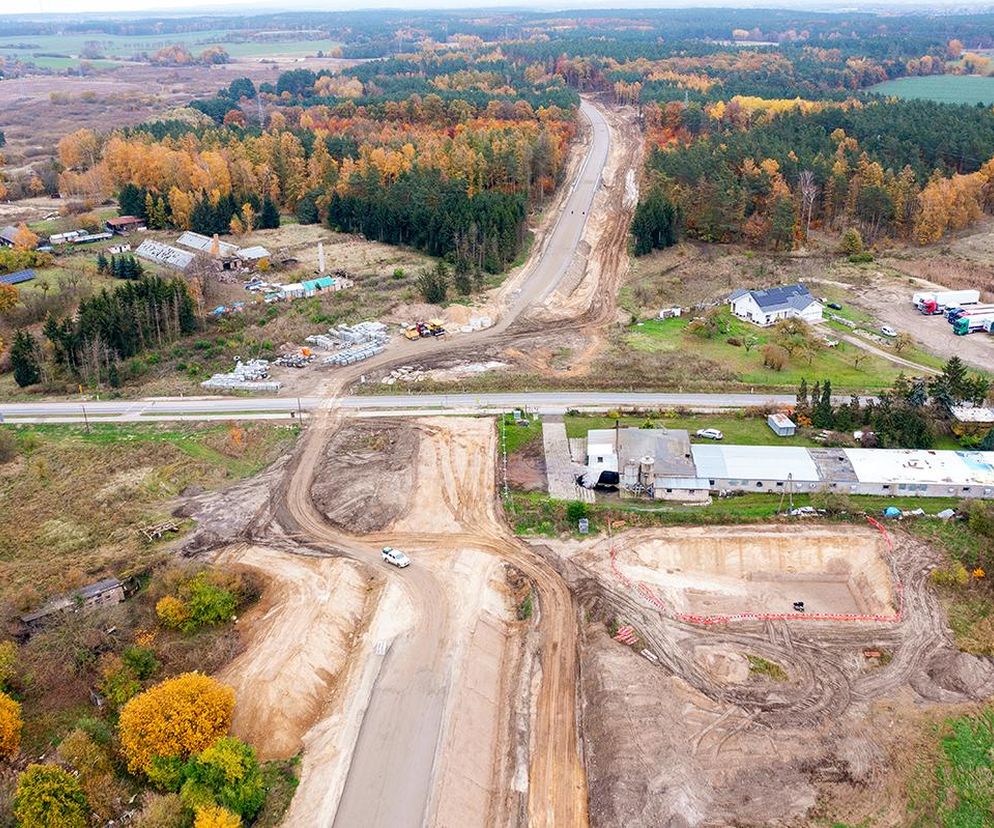

  • Gryfina w ciągu DK31 (ok. 5,5 km, ok. 75 mln zł, oddanie IV kw. 2024 r.),
  • Szczecinka w ciągu DK20 (ok. 4,4 km, ok. 106,6 mln zł, oddanie II kw. 2025 r.),

woj. lubuskie

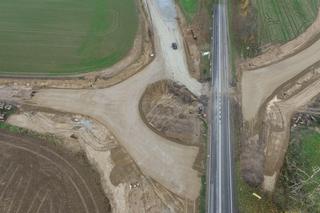

  • Strzelec Krajeńskich w ciągu DK22 (ok. 7,3 km, ok. 78 mln zł, oddanie IV kw. 2024 r.),

 woj. świętokrzyskie

  • Wąchocka w ciągu DK42 (ok. 11,7 km, ok. 283,7 mln zł, oddanie IV kw. 2024 r.),

woj. warmińsko-mazurskie

  • Gąsek w ciągu DK65 (ok. 3,2 km, ok. 77 mln zł, oddanie II kw. 2027 r.).

Obwodnice na etapie przetargów

Na etapie postępowań przetargowych jest obecnie dziewięć nowych obwodnic. W sumie ich łączna długość to 72 km.

  • Krosna Odrzańskiego w ciągu DK29, o długości 11,4 km, woj. lubuskie, Szwecji w ciągu DK22 o długości ok. 4,2 km, woj. zachodniopomorskie,
  • II etap obwodnicy Sanoka w ciągu DK28, o długości ok. 3 km, woj. podkarpackie,
  • Białobrzegów w ciągu DK8, o długości ok. 3,4 km, woj. podlaskie,
  • Rusinowa w ciągu DK22, o długości 4,5 km, woj. zachodniopomorskie,
  • Kroczyc w ciągu DK78, o długości ok. 9,1 km, woj. śląskie,
  • Głogowa w ciągu DK12, o długości 18,5 km, woj. dolnośląskie,
  • Wałcza w ciągu DK22, o długości 13,3 km, woj. zachodniopomorskie,
  • Stargardu w ciągu DK20, o długości 4,5 km, woj. zachodniopomorskie.

Zobacz - Ta droga ekspresowa będzie gotowa w 2024. Budowa S3 na Dolnym Śląsku dobiega końca

Obwodnice na etapie prac przygotowawczych

Najwięcej obwodnic, bo aż 73 jest na najmniej zaawansowanym etapie – czyli na etapie prac przygotowawczych. Długość wszystkich przygotowywanych do ogłoszenia przetargu dróg wynosi w sumie 653,3 km. Jak informuje GDDKiA, cykl przygotowywania inwestycji drogowej to proces złożony i długotrwały.

Wymaga on ścisłej współpracy urzędów oraz współdziałania z podmiotami zewnętrznymi. To na tym etapie ustalamy korytarz drogi, analizujemy gdzie i dlaczego będziemy budować nową drogę albo gdzie na pewno nie możemy budować, ponieważ realizowana inwestycja miałaby negatywny wpływ np. na środowisko naturalne – informuje GDDKIA.

Obwodnica Zawiercia ma być gotowa w 2025 r. Trwa przetarg na jej drugą część i obwodnicę Kroczyc

Jest lista rezerwowa obwodnic

Program budowy 100 obwodnic na lata 2020-2030 zawiera również tzw. listę rezerwową, czyli listę zadań inwestycyjnych możliwych do realizacji w ramach PB100. Obwodnice te będą mogły być realizowane w wyniku uzyskania oszczędności przetargowych oraz na skutek rozliczania zadań drogowych oddawanych do ruchu. Ustalenie kolejności zadań kierowanych do realizacji pozostaje w kompetencji ministra właściwego do spraw transportu. W momencie podjęcia takiej decyzji przez ministra, GDDKiA niezwłocznie opracuje program inwestycji i przystąpi do prac projektowych.

- 18 listopada 2022 r. podpisaliśmy umowę na opracowanie dokumentacji dla obwodnicy Dobrego Miasta (woj. warmińsko-mazurskie), która znajduje się liście zadań rezerwowych PB100 – informuje GDDKiA.

Czytaj też:

Czy artykuł był przydatny?
Przykro nam, że artykuł nie spełnił twoich oczekiwań.
Czytaj więcej
